安豐溝(機場南路—五七橋)治理工程順利完成
發布時間:2023-05-22
瀏覽量:1089
我公司承接的安豐溝(機場南路—五七橋)治理工程地處殷都區文物保護區域內,全長1200余米,均為地下暗溝,上部構筑物和建筑物較多,溝內環境復雜,密閉不透光,且因年久失修,溝內積存了大量淤泥和建筑垃圾,可用于清淤施工的通道口極少。溝頂及溝壁存在大小排污口、排污管道將近30個,墻壁多處大面積漏水,給污水截流改造入井工作造成很大困難。為選擇合適的施工通道,我公司下屬子公司興德市政在清淤工作開工前期,多次派專人到現場走訪調查并和多家相關部門協調溝通,選擇出僅有的幾處可用于施工的通道口,為清淤工作創造了條件。




由于安豐溝已長達30余年未清理,淤泥堆積厚度達0.8—1.6米,個別施工段淤泥甚至高達1.8米,溝內充斥著大量硫化氫、甲烷等有害氣體,清理工作十分艱巨且危險。公司黨委對此高度重視,開工前對安全施工等方面作了全 面而周詳的部署,一再強調生命為上、安全施工的重要性;施工期間,公司黨委書記、董事長、總經理胡文玉以及黨委委員、副總經理梁冬、王海濤等,多次到清淤施工現場督導工作。

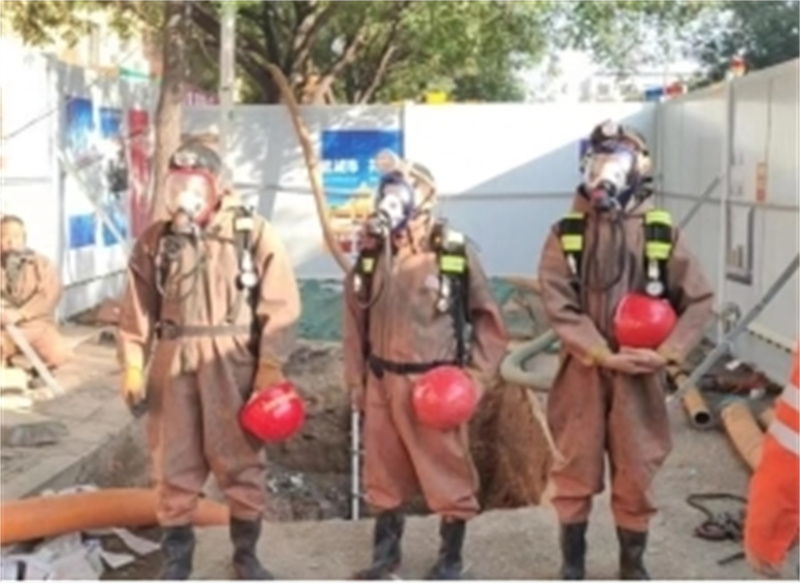

為保證施工安全,興德市政公司現場管理人員每天開工前都會對施工人員進行班前安全教育,施工中嚴格遵循“先通風,后檢測,再施工”的原則,以確保溝內人員始終處于安全的施工環境中。

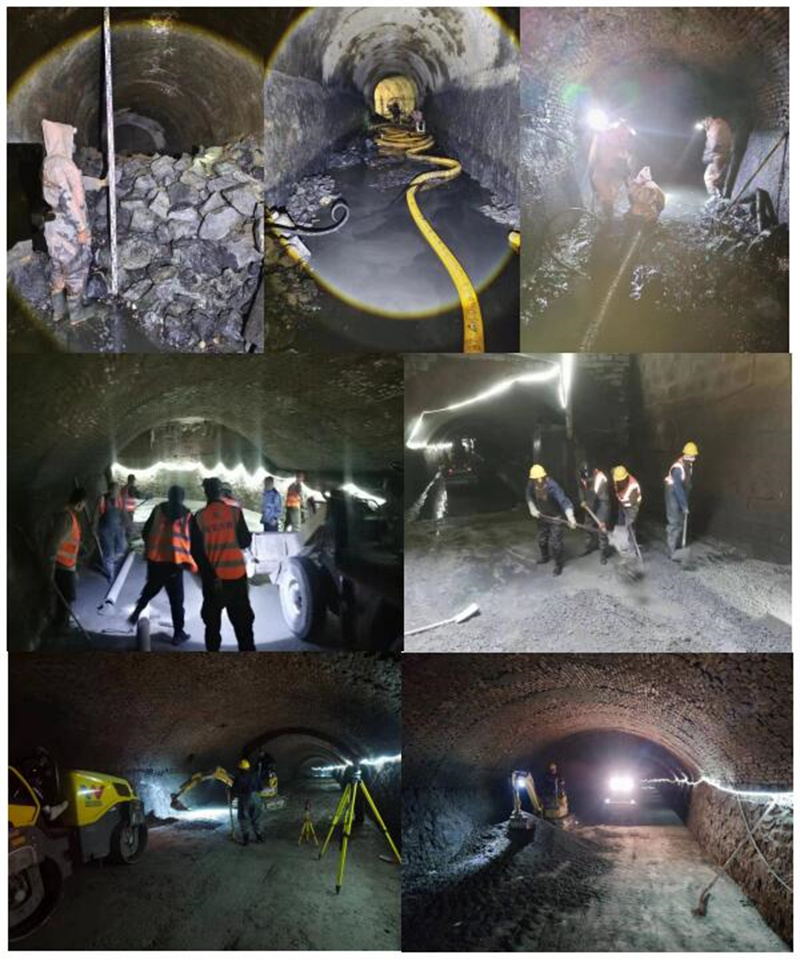

在總公司領導的關心指導及各部門積極配合下,安豐溝治理工程全段清淤工作歷經重重困難,于2022年12月初全部完成,并逐步開始進行溝內混凝土墊層施工及污水管道敷設等工序。興德市政公司依舊嚴格遵循“先通風,后檢測,再施工”的原則,堅持每日召開班前、班后安全生產會。由于該工程地處水果市場和藍天市場,車流和人流量大,使混凝土施工和管線敷設難度大大增加。為保證施工質量和安全,經研究,采用在溝內使用三輪車、小推車配合人工破除、倒運溝內遺 留建筑垃圾并澆筑混凝土的施工方案,并靠人力一點點向前推進管道敷設、檢查井安裝等工序,施工人員在光線昏暗、環境復雜的施工環境中,艱苦奮斗、披荊斬棘,抓質量、趕進度,為爭取早日完工廢寢忘食、埋頭苦干。

“嘔心泣血流大汗,功到遲早成效見”,在全體參建干部職工的同心協力下,安豐溝(機場南路—五七橋)治理工程施工任務于2023年5月19日圓 滿完成,為解決該區域內澇問題及安陽河河道黑臭水體治理作出了積極貢獻!
